常見的隧道襯砌缺陷分析與預防方法
更新時間:2021-12-03 10:45
  |
閱讀量:
字號:
A+ A- A

一、 編制說明 2





二、 常見襯砌質量問題分析 2





1、襯砌脫空 2





2、襯砌開裂 3





3、 滲漏 4





4、 冷縫 4





三、 常見襯砌質量問題預防技術措施 4





1、襯砌脫空預防措施 5





2、襯砌開裂預防措施 5





3、襯砌滲漏預防措施 5





4、施工冷縫預防措施 6





5、預防措施展示 6





四、 質量控制管理 8





1、質量管理組織機構 8





2、質量保證體系 8





3、質量管理職責 8





4、質量控制流程 12





5、質量管理措施 13





6、質量預控 14





7、質量過程監控與檢測 15





隧道襯砌缺陷分析與預防





一、編制說明





隧道施工皆為隱蔽工程施工,施工人員技術素質參差不齊,施工過程管控難度較大。項目工程進入運營階段后,任何一個隧道襯砌缺陷將直接影響運營安全,造成后果不可估量。對此針對對隧道襯砌常見質量問題進行分析,并制定相應管控及技術措施及質量管理保障措施,予以執行落實為襯砌質量保駕護航。以下主要對隧道襯砌脫空、開裂、滲漏、施工冷縫質量缺陷進行分析及措施說明。





二、常見襯砌質量問題分析





1、襯砌脫空





襯砌脫空缺陷多出現在拱頂、施工縫處或者仰拱底部,為隧道比較常見的也難以根治的一種質量問題,這種缺陷的形成主要為以下幾種:





A、初支噴混原因:初期支護的平整度不達標,隆起或凹陷,若隧道整體縱坡較小,形成的凹凸面直接造成襯砌的結構尺寸不足或者脫空;





B、防水板的鋪設原因:防水板鋪設采用熱熔墊圈焊接,其拱部設置間距一般為0.5~0.8m,邊墻設置間距為0.8~1m,防水板鋪設不平整、鋪設過于緊張、出現隆起現象時造成襯砌空洞;





C、機械設備原因:①電壓不足,拖泵泵送壓力不滿足要求,造成襯砌澆筑過程中的脫空;②澆筑臺車剛度不足或組裝不合格,澆筑過程中或澆筑結束后下沉導致襯砌脫空;③澆筑完成后未先關閉上料閥門再拆除泵管,造成混凝土下落襯砌脫空;





D、沉降:初支圍巖沉降收縮未穩定,襯砌施工后會出現少量脫空。





E、混凝土施工:混凝土收縮性較大、塌落度較大或較小時漏振或振搗不密實會導致襯砌脫空;





F、仰拱底部虛渣:石質或土質地質,仰拱開挖其拱底虛渣未清理干凈,拱底孔隙水沖刷造成仰拱底部脫空;





G、施工人員:施工人員責任心不足,質量意識不強,看模人員工作不夠細致造成襯砌脫空;





H、工藝工序原因:未嚴格按照“從低坡端向高坡端”“分層分窗”的澆筑原則進行,造成拱頂空腔,襯砌脫空;





I、施工縫:施工縫處環向中埋式止水帶、背貼式止水帶安裝不平順,未采用鋼筋?yuàn)A對夾定位,澆筑過程中錯動造成施工縫處空洞。





2、襯砌開裂





襯砌開裂多出現在施工縫處、洞門、暗洞板塊襯砌中部,施工縫處多為“月牙型”環向閉合裂紋,襯砌開裂質量缺陷部位襯砌較易脫落、掉塊;裂紋表現為:表面龜裂、縱向、橫向及環向裂紋。裂紋不僅有損外觀,而且會引起鋼筋腐蝕,破壞整體結構,降低剛度影響強度和耐久性。這種襯砌缺陷成因主要有以下幾種:





A、襯砌混凝土澆筑完成后拆模過早,混凝土尚未達到強度,受混凝土自身重力原因造成開裂。





B、襯砌澆筑后養護不及時,隧道內輸送風及貫通風使襯砌表面失水較快,引起表面開裂;





C、臺車行走時,臺車與襯砌未按要求完全分離,對襯砌的剮蹭造成開裂或者下一模臺車就位時,上一模襯砌強度未達到設計強度,臺車就位搭接處受壓力造成開裂,主要出現于襯砌結構邊緣。





D、不均勻沉降:施工襯砌時,圍巖沉降收縮未穩定,整體的不均勻沉降造成開裂;





E、混凝土質量因素:①泵送混凝土配比水灰比較大,水化熱過大混凝土脫水干縮,養護難以控制引起表面開裂;②混凝土攪拌時間不足,骨料分布不合理,收縮不均勻產生裂縫。





F、鋼筋保護層過大或保護層過薄集料過少開裂:





3、滲漏





襯砌滲漏缺陷存在于地下水發育地區,其危害較大,襯砌滲漏說明該部位襯砌防排水系統失效,水的滲漏侵蝕直接影響結構,其處理較為困難,熔巖地區處理反復。襯砌產生滲漏的原因總結以下幾點:





A、圍巖裂隙水豐富,地質條件復雜,巖層節理發育,圍巖斷層破碎帶匯集大量裂隙水,特別是淺埋段隧道,覆蓋層較薄,很容易滲透地表水;





B、襯砌施工過程施工縫連接處處理不當,防排水系統失效,產生結合不嚴的滲漏;





C、圍巖未穩定進行襯砌施工,受圍巖壓力過大產生結構性貫穿裂紋;





D、混凝土配合比防滲等級不足以抵抗圍巖周邊水壓;





E、施工過程中使用離析混凝土或者振搗不滿足要求產生深層蜂窩,造成襯砌局部抗?jié)B失效,長時間的水侵蝕極易造成明水或者毛細水滲出;





F、澆筑前未檢查清理模板內雜物,澆筑完后混凝土夾渣,長時間風化后形成孔洞,直接滲漏;





G、隧道施工所在地,其地下水中富含礦物質,將原有暢通的防排水系統堵塞,造成水淤積形成襯砌表面滲水現象。





4、冷縫





冷縫是本該整體澆筑成型的構件在澆筑過程中出現間斷,先澆段達到終凝再澆筑剩余部分,因時間間隔過長混凝土收縮不同產生縫隙。此項缺陷的成因如下:





A、設備原因:供電間斷、泵車故障、混凝土供料間斷造成澆筑間斷,形成冷縫。





B、施工原因:振搗不均勻,漏振或過振造成混凝土離析或混凝土骨料集中產生冷縫、裂紋、蜂窩等質量缺陷。





C、混凝土原因:外加劑的作用延時或參量過高造成混凝土入模后離析產生冷縫。





三、常見襯砌質量問題預防技術措施





1、襯砌脫空預防措施





A、調整光面爆破參數,提高光面爆破效果;





B、提高初支噴混平整度,制定平整度自檢制度,減少初支凹凸面;





C、鋪設防水板平順,預留有一定的松弛度使防水板與初支面密貼;





D、將環向、縱向施工縫處的止水帶安裝牢固、平順,使用剛模對夾止水帶工藝并輔助使用U型固定卡固定牢固,使其在澆筑過程中不會錯動、脫落。





E、采用拱頂防脫空裝置:拱頂通長預埋一條直徑為2cm的排氣管,沿線路方向豎直每2m埋設一根直徑2m的鋼管,鋼管頂部開設十字槽,用來檢測混凝土是否澆筑飽滿;輔助采用電子防脫空感應器進行預防脫空;





F、澆筑順序嚴格按照從低到高、分層分窗口進行澆筑,禁止跳窗施工,振搗過程必須嚴格把控;





2、襯砌開裂預防措施





A、加強混凝土本身的內在質量,做好原材料的檢驗工作,優化混凝土配合比,減少水泥用量盡量降低水化熱的影響,嚴禁現場擅自加水;





B、混凝土澆筑完成后,增加襯砌帶膜養護時間,及時灑水養護,對摻有外加劑的混凝土增加養護時間,使用養護臺車進行養護;





C、延長拆模時間,確?;炷翉?qiáng)度到達規范要求的拆模強度;





D、施工中,混凝土充分振搗,并且保證不漏振、不過振;





E、鋼筋綁扎過程中強調精準下料,按要求安裝保護層墊塊,防止因保護層太厚或太薄、鋼筋間距較大或較小,混凝土順?shù)摻町a(chǎn)生裂紋;





F、澆筑臺車在行走前,需確認檢查其與上一模混凝土間距,保證其行走過程中不會造成成品的脫裂;





G、襯砌施作前,應確認其圍巖沉降是否穩定,待圍巖沉降收縮穩定后再施工襯砌。





3、襯砌滲漏預防措施





襯砌滲漏的預防主要體現在“防、堵、截、排”的原則上





A、強調按標準施工洞內防排水系統,其排水系統由防水板、環向透水盲管、中埋式止水帶、背貼式止水帶、膨脹式止水條組成,富含水區域?qū)h(huán)向透水盲管加密;





B、及時施作洞頂天溝,攔截洞口地表水;





C、清除初支表面凸起及硬物,防止頂破防水板,造成滲漏水。





D、防水板的規范化施工對混凝土襯砌體質量及水害防止起著決定性作用,防水板的掛設應按從外向內、從上到下的原則,防水板的搭接焊縫必須做到嚴密無間斷,設置專人檢查:焊接完成后應用肥皂水進行充氣檢查其焊接質量,是否有漏焊、假焊、焊?jìng)?;觀察其掛設與熱熔墊圈焊接處是否合格或者破損;手托防水板檢查其是否與初支密貼,防水板下是否還有尖銳物體未清除;鋼筋綁扎過程中禁止貼著防水板拖拽或者下料不精準頂住防水板造成破損。如發現問題應立即進行修補并做好記錄,不合格的不予驗收;





E、混凝土澆筑,應嚴格按照配比施工,混凝土振搗時必須專人負責,避免出現漏振、過振現象,加強施工縫、變形縫等薄弱環節的混凝土振搗,排出止水帶底部氣泡和空隙,使止水帶和混凝土緊密結合;





F、初支施工過程中當發現裂隙水較多或局部小股水滲出時,堵塞困難則進行引排,引排入隧道排水系統中。





4、施工冷縫預防措施





A、灌注需在下層混凝土未初凝前完成,振搗過程中振搗范圍應伸入下層混凝土中5-10cm振搗,保證振搗密實;





B、混凝土減低用水量,增加混凝土和易性;





C、減少混凝土澆筑的分層厚度,條件允許時混凝土中添加緩凝劑,以防出現冷縫;采用斜面分層方法進行澆筑;





D、出現無法避免澆筑間斷時,采取特別的處理措施及時處理,例如在兩層混凝土間使用薄層水泥基材料使兩次混凝土連接緊密。





E、混凝土澆筑前應設備工具配備到位,預備備用電源、備用設備;混凝土的供應能力應滿足要求;





四、質量控制管理





1、質量管理組織機構





項目部建立由項目經理任組長,項目總工程師、項目副經理、質檢負責人員參與組成的經理部質量管理領導小組,經理主抓,工程管理部、綜合管理部、安質部、物資設備部、計劃財務部、精測隊、中心試驗室負責人為成員,負責全面質量管理工作,各架子隊負責人、施工班組負責人和主管工程師具體落實。





項目部質量管理領導小組是負責工程質量管理的實施組織機構,領導和組織各質量QC小組開展保證工程質量的各項攻關和管理活動。安質環保部是本合同段工程實施過程中質量管理的執行機構,在進行質量專檢的同時,對質量管理制度、標準和規定的執行情況進行監督、檢查,實行質量管理“一票否決權”。





2、質量保證體系





項目部將全面落實質量管理,開展全過程、全方位質量管理,確保工程施工質量得到有效管控。為保證本工程順利實施和實現質量目標,項目部從組織、資源、技術、制度保證等各個方面建立符合項目實際的質量管理體系,明確項目施工準備期、施工期、缺陷責任期與質保期等階段及各階段的質量管控內容。同時采用PDCA模式,通過不斷循環的工作方法,提高質量,促進質量管理體系的持續改進。





3、質量管理職責





建立以項目經理為質量第一負責人的管理職責及職權體系,由項目總工程師負責該體系運行,項目經理將質量管理職能分解到每一個部門、每一個崗位。項目部關鍵崗位的主要質量職責如下表所示。





4.3-1 項目部關鍵崗位的主要質量職責





4、質量控制流程





建立健全質量管理制度,做到分層管理,逐級負責,對每一道工序都要明確責任人。嚴格執行各項操作規程和施工規范,加強自檢、互檢和專檢工作,健全“橫向到邊、縱向到底、控制有效”質量檢查體系,有效落實三檢制度。

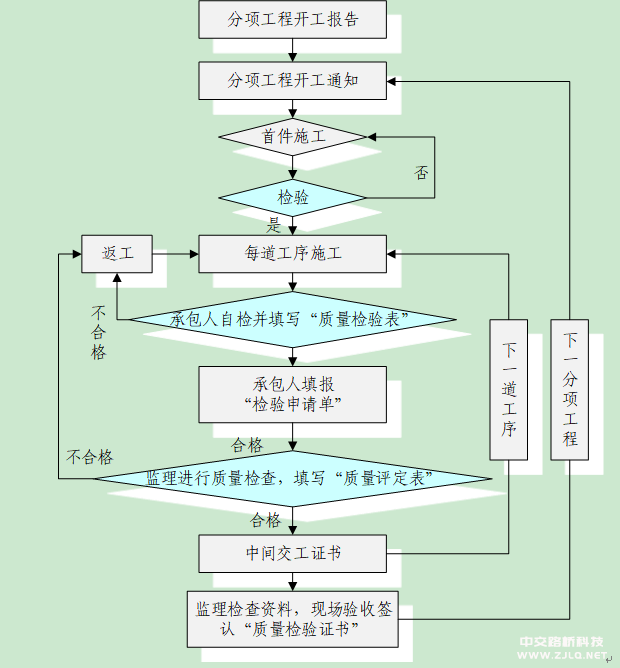

4.4-1 施工質量控制流程圖





5、質量管理措施





1)成立項目質量管理機構,加強組織領導,明確崗位職責,嚴格執行施工規范,監理工程師指令等有關規定。嚴格實行“質量管理責任制”、“質量一票否決制度”。





2)實行“質量教育培訓制度”,定期開展質量教育和技術培訓,不斷提高員工的質量意識和技能水平,提升質量管理水平,確保工程質量。





3)編制切實可行的施工細則,對關鍵工序編制詳細的作業指導書,實行“施工技術交底管理制度”。





4)嚴格控制原材料質量,不合格材料堅決不用。





5)對持證上崗的焊工進行考試評定,不合格的堅決淘汰,并實行末位淘汰制度。





6)加強施工過程控制,層層落實崗位責任制,把責任落實到人。堅持“首件制”、“三檢制”制度,不放過任何質量漏洞。





7)深入開展QC小組活動,將QC小組活動落到實處,對促進提質增效的QC小組給予適當獎勵。





8)加強與業主、監理、設計單位的聯系溝通,及時解決關鍵部位的技術難題。





9)配合監理工程師做好中間工序檢驗與驗收,并做好記錄和簽證。





10)實行“質量考核制度和質量獎懲制度”,以經濟手段對工程質量實行控制管理。





11)施工前進行全面技術交底,使每個施工作業人員都了解施工流程、施工方法,做到操作有標準、工作有目標。





12)認真組織開展工藝性試驗,確保各項工藝參數符合設計及相關規范要求,在此基礎上開展工藝優化,確保本工程質量。





13)對投入本工程使用的原材料(防水板、鋼筋、混凝土等)從試驗檢測上加強質量控制。





14)嚴格執行國家規范、規程,堅持按圖施工,對施工過程中出現的事先不可預見的問題必須按照與業主、設計院預先商定的程序進行解決與處理,如設計變更或材料代換等。





6、質量預控





主要原材料品質應滿足本暫行技術條件的相關規定;按設計及施工要求復檢施工配合比混凝土的拌合物工作性能,核查配合比試拌過程以及相關混凝土力學性能、收縮性能和耐久性能等試驗結果。施工過程中,如更換水泥、外加劑、礦物摻和料等主要原材料的品種及規格,應重新進行混凝土配合比選定試驗,并對試驗配合比混凝土的拌合物性能、力學性能、收縮性能與耐久性能進行檢驗,檢驗結果應分別滿足設計與相關規定。編制詳細的、可操作性強的技術交底、作業卡片,且交底到每一個工人手上,保證每一個參與施工的工人明確質量驗收標準及控制措施。實行全過程監控,加強過程控制,指導施工。對重點工序設專人專崗加強監控,保證施工質量。形成詳細的作業流程圖,明確各道報檢程序,嚴格按照程序執行,保證施工質量。挑選有經驗的測量工擔任測量工作,對計算數據和測量結果進行多方復核,保證測量結果的準確性。施工過程中,測量全過程監控,保證隧道襯砌線型標高及凈空符合設計驗標要求。





7、質量過程監控與檢測





加強質量監控,確保規范規定的檢驗、抽檢頻率,現場質檢的原始資料必須真實、準確、可靠,不得追記,接受質量檢查時必須出示原始資料。建立嚴格的原材料采購、運輸、存放和使用管理制度。所有原材料要按驗標和技術條件的要求進行進場質量檢驗,不合格批次產品要清除出場。要分類存放,標識齊全,散裝材料存放場的基礎要進行硬化處理。材料加工方面,工程技術人員嚴把過程質量關從鋼筋、模板外形尺寸到滾壓鋼筋直螺紋絲頭,從鋼拱架弧度到拱架的拼裝安裝,從環向盲管到土工布及防水板的搭焊鋪設,從厚度結構尺寸到外觀質量,層層把關,層層管控。





完備檢驗手段,根據技術規范的規定配齊檢測和試驗儀器、儀表,并及時校正確保其精度,要根據合同要求加強工地試驗室的管理,要加強標準計量基礎工作和材料檢驗工作,不得違規計量,不合格材料嚴禁用于本工程。使用先進的檢測技術對隧道襯砌加強進行檢測,使檢測不留死角。將檢測結果進行反饋上報并及時制定處理質量缺陷方案,留存處理過程資料對問題部位進行二次檢測,保證襯砌質量。
