由洞外向洞內傳遞方向和坐標聯系導線:洞外導線的方向和坐標傳遞給洞內導線,構成一個洞內、外統一的控制系統。主要是支導線。
斜井、橫洞或豎井:增加開挖面
方法:垂準儀光學投點、陀螺經緯儀定向
由洞外向洞內傳遞高程
斜井或橫洞
往返水準測量:斜井坡度陡,視線短,測站多,照明差,誤差積累較大。每隔10站左右應在斜井邊布一臨時水準點,以便往返測量時校核。
光電測距三角高程測量:溫度,對向觀測
豎井
懸掛鋼尺
光電測距快速、準確,50米深更顯優勢
前面括號:A與測距儀照準頭轉動中心的高差
后面括號:B與反射鏡轉動中心的高差
一、平面控制測量
為了給出隧道正確的掘進方向,并保證準確貫通,應進行洞內控制測量。
由于隧道洞內場地狹窄,平面控制常采用中線或導線兩種形式。
(一)中線形式
用中線點直接進行施工放樣。
適用于較短隧道,以定測精度測設中線點,距離和角度數據由坐標值反算。
測設新中線點,算出新點實際的精確點位,與理論坐標比較,若差值較大,應將新點移到正確的中線位置上。
(二)導線形式
洞內控制依靠導線,施工放樣用的中線點由導線測設。
導線控制的方法較中線形式靈活,點位易于選擇,測量工作也較簡單,而且具有多種檢核方法,適用于長隧道。
洞內導線與洞外導線比較,具有以下特點:
洞內導線是逐漸向前延伸,只能敷設支導線或狹長形導線環;
導線形狀取決于坑道形狀;導線點的埋石頂面應比洞內地面低20~30cm,上面加設護蓋、填平地面,以免遭受破壞。
◆◆ ◆
洞內導線常采用的形式
1.單導線 半數測回測左角,半數測回測右角。
2.導線環 每測一對新點后(如5和5’),按兩點坐標反算5~5‘距離,與實測距離比較。
3.主副導線環 雙線為主導線,單線為副導線。副導線只測角不量距。按虛線形成第二閉合環時,主導線在3點處能以平差角傳算3~4邊的方位角;以后均仿此法形成閉合環。

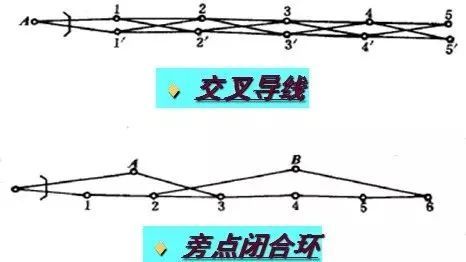

4.交叉導線 并行導線每前進一段交叉一次,每個新點由兩條路線換算坐標,取平均值。
5.旁點閉合環 A、B為旁點。旁點閉合環一般測內角,作角度平差;旁點兩側的邊長,可測可不測。
當有平行導坑時,可利用橫通道將正洞和導坑相連,形成導線閉合環。
◆◆ ◆
中線或導線形式作洞內控制,注意以下幾點:
每次在建立新點前,必須 檢測前面 老點的穩定性,只有在確認老點沒有發生變動時,才能用它來發展新點。
盡量 形成檢查條件,如閉合環、兩條路線的坐標比較、實量距離與反算距離的比較等,以免發生錯誤。
導線應盡量布設為長邊 或 等邊,一般直線地段不短于200m,曲線地段不宜短于70m。
洞內丈量工具,在使用前應與洞外控制網丈量工具比長。

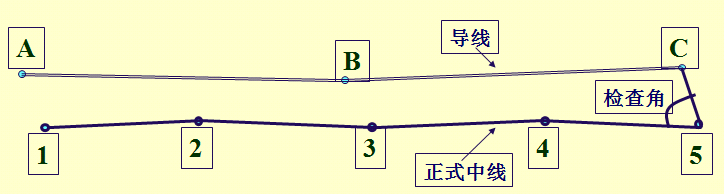

如圖,中線點測設在地面上后,應在中線點上安置經緯儀,以任何兩個已知坐標的點為目標測其角度,檢查中線點 測設的正確性。例如,中線點 5由導線點 C 測設出來后,將經緯儀安置在 5 點,測出檢查角與坐標反算出的角值比較。
洞內高程測量
可采用水準測量或光電測距三角高程測量方法。
洞內高程應由洞外高程控制點向洞內測量傳算,每隔200m至500m設立兩個高程點以便檢核;為便于使用,每隔100 m 應在拱部邊墻上設立一個水準點。
采用水準測量時,應往返觀測,視線長度不宜大于50m;采用光電測距三角高程測量時,應進行對向觀測。
限差要求與洞外高程測量的要求相同。
洞內高程點作為施工高程的依據,必須定期復測。
當隧道貫通之后,求出相向兩支水準的高程貫通誤差,并在未襯砌地段進行調整。
所有開挖、襯砌工程應以調整后的高程指導施工。
一、 洞內中線測量
隧道洞內施工,是以中線為依據來進行。
當洞內敷設導線之后,導線點不一定在線路中線上,也不可能在隧道的結構中線上(即 隧道軸線 上)。

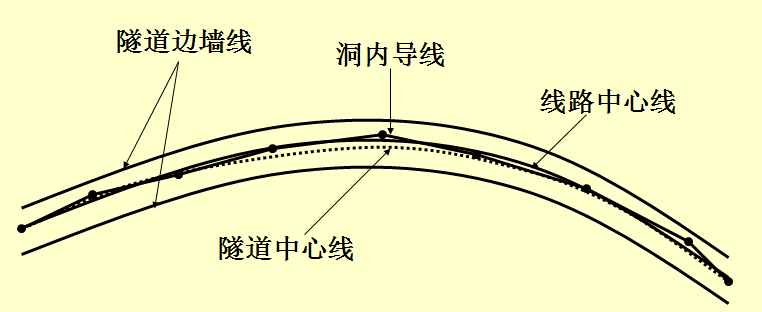

而隧道襯砌后兩個邊墻間隔的中心為 隧道中心,在直線部分則與線路中線重合;曲線部分由于隧道襯砌斷面的內外側加寬不同,所以線路中心線就不是隧道中心線。
隧道中線的測設方法有兩種:
(一)由導線測設中線
根據導線點坐標和中線點坐標,反算出距離和角度,利用極坐標法,根據導線點測設出中線點。
一般, 直線段150~200 m、曲線段60~100m,應測設一個永久中線點。
由導線建立中線點后,將經緯儀安置在中線點實測中線點之間夾角,另外實測兩點間距,與理論值比較,作為檢核。
(二)獨立的中線法
若用獨立中線法測設,在直線上應采用正倒鏡分中法延伸直線;在曲線上采用偏角法。
測規要求永久中線點間距:直線不小于100m,曲線不小于50m。
二、 洞內臨時中線的測設
為了確定洞內開挖方向,隨著向前掘進,導線和中線也需緊隨其后。

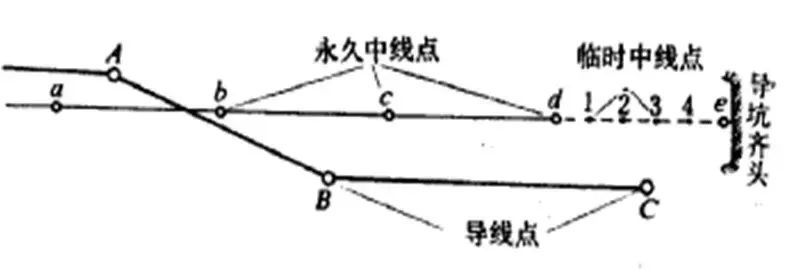

當掘進的延伸長度不足一個永久中線點間距時,應先測設臨時中線點,如圖中的1、2……等。
點間距離: 直線不大于30m,曲線不大于20m。
當延伸長度大于永久中線點的間距時,就可以建立一個新的永久中線點,如圖中的e。
永久中線點應根據導線或用獨立中線法測設,然后根據新設的永久中線點繼續向前測設臨時中線點。
當掘進長度距最新導線點B大于一個導線的設計邊長時,就可以建立一個新的導線點C,然后根據C點繼續向前測設中線點。
當采用全斷面法開挖時,導線點和永久中線點都應緊跟臨時中線點。這時臨時中線點要求的精度也較高。
